主题公园塑石假山的内部骨架结构,主要结构类型有砖结构、
钢架结构、混凝土结构或是三者的结合等。砖结构简便节省,用于小山。钢丝网片+水泥砂浆形成的混凝土面板直接受力。混凝土墙体厚度根据结构受力进行计算。次钢结构一般采用角钢焊接,形成三角支撑架承受竖向荷载。对于大体量的假山结构骨架,一般可选择纯钢结构或混凝土主体结构+钢结构两种形式。假山结构设计的另一个重要内容是表皮配筋砂浆的设计,根据包装设计单位提供的犀牛软件模型搭出钢结构主框架,在3D3S中设计计算主钢结构并完成绘图,后续对深化公司提供的深化图纸进行校对。
大家有没有想到过,公园的假山小动物都能够用钢结构制作!不仅能制作,而且速度非常快!比起混凝土的真是节约时间,节约工人!最重要的还美观!
这种包装钢结构的设计方法,第一步先画等高线。等高线的距离可以按照

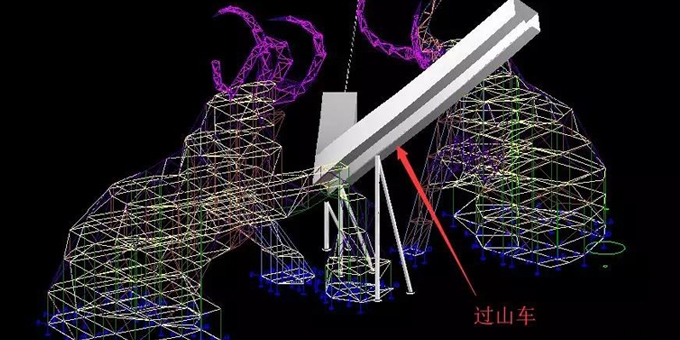

钢结构层高设定,但作者建议等高线适当密一点,这样可以提高结构的精准度,免得后期发现搭出来的钢架子都突出模型的外表皮了。将模型按照等高线分割。只留下等高线,避免视觉上太混乱。然后就可以画线搭钢结构架子了。这是两个高度达到30米的庞然大物,单位用钢量非常可观。调整好钢架子后,导入3D3S计算,选取合适的构件截面,本例柱子采用Φ315圆钢管,梁采用口380x270方钢管,斜撑采用Φ250圆管,进行后续计算、验算。过一段时间,钢结构深化单位会提供深化图纸。最后一步还需将犀牛模型与钢结构架子套在一起比对一下,防止局部一些部位突出包装。
尽量保证竖向构件贯通,能从上到下对齐尽量对齐。如果不考虑包装内部做功能用房的话,内部构件可以按照预先设定好的间距横平竖直地规则布置了。像四肢、鼻子、象牙、头部等外形复杂的部位,需要细化等高线,认真细致地画结构线条,避免突出包装。(一般主钢结构需退回包装边线一定距离,本例采用退回一米。主钢结构与外皮之间采用次钢结构搭出,一般由施工单位自由发挥。)
这两只巨型石象就是我设计结构的对象。禁不住赞叹设计师的想象力啊,看上去蛮逼真,蛮生动的!这就是一个大型假山钢结构的设计过程。重点要关注节点设计,兼顾当地施工水平和条件,确保真实结构能与计算假定一致。本例中,大象的鼻子和象牙属于长悬挑构件,应当重视其振动问题,风荷载计算要精细。还要小心避免出现大面积积水部位,荷载施加要当心。
